JURNAL
DE ȘANTIER
 h4l THE VILLAGE
Construcția h4l THE VILLAGE a debutat în 2021. Proiectul este împărțit în 4 faze, iar in secțiunea de mai jos poți afla informații despre progresul lucrărilor. Fazele de dezvoltare urmează a fi încheiate astfel:
- în curs de predare – FAZA 1
 - în derulare – FAZA 2
 - în dezvoltare – FAZELE 3 și 4

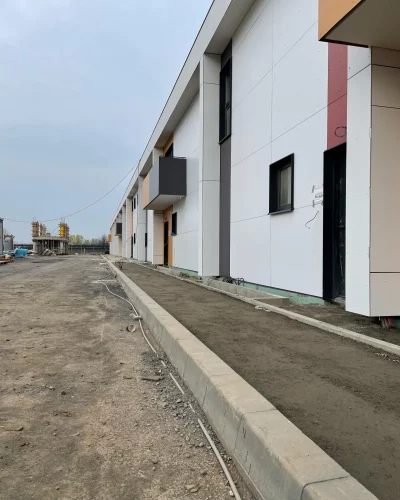

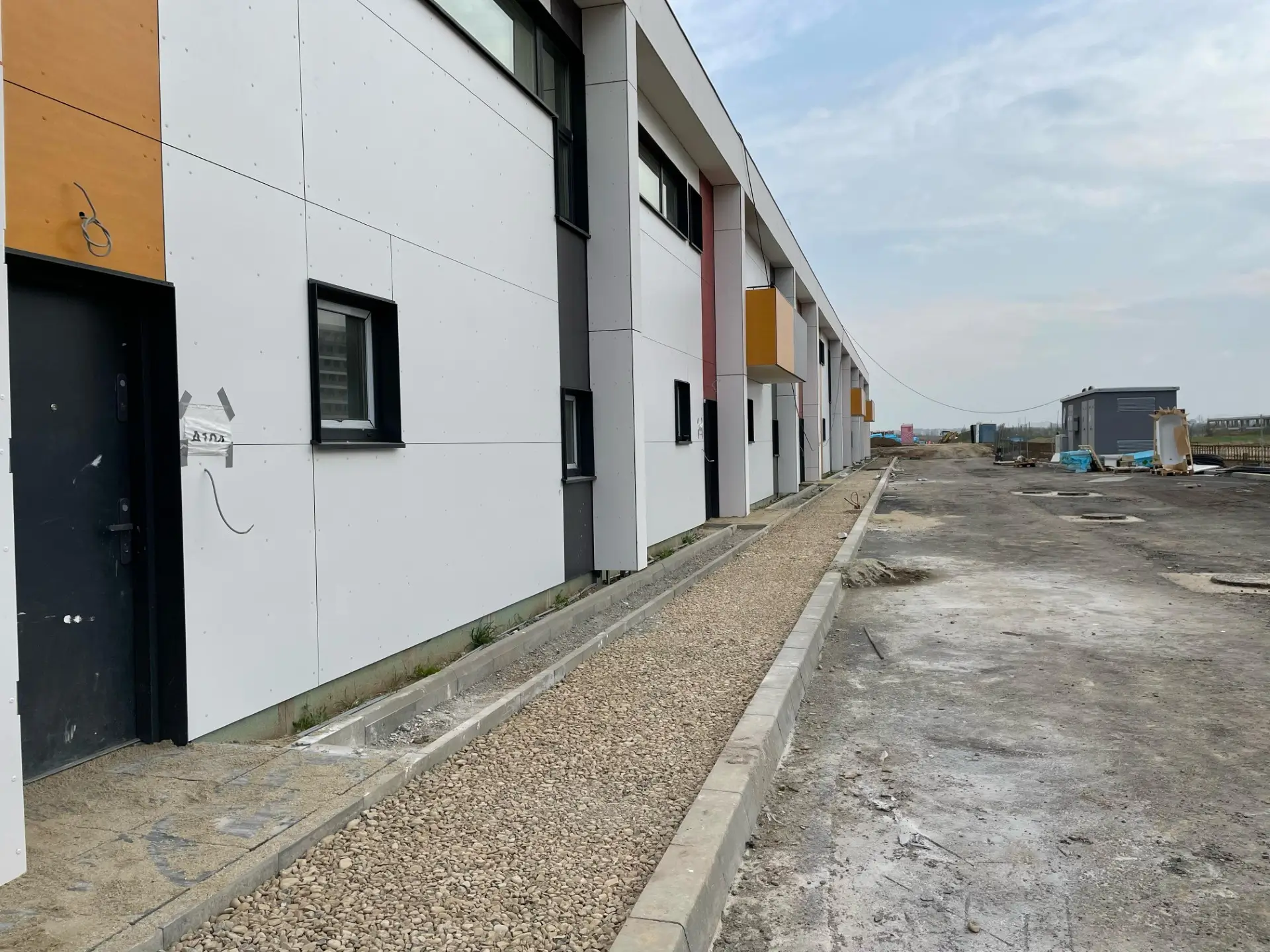

iunie - septembrie 2025
- Execuție și finalizare drumuri și trotuare: borduri, turnare strat final de asfalt;
 - Finalizare infrastructură curenți slabi (fibră optică) în tot ansamblul;
 - Execuție și finalizare pavaj acces apartamente;
 - Execuție și finalizare sistem de iluminat spații comune ansamblu;
 - Finalizare bazin de retenție și stație de pompare apă potabilă + analize apă și PIF;
 - Lucrări amenajare spații verzi comune (amenajare pământ, nivelare, pregătire de plantare);

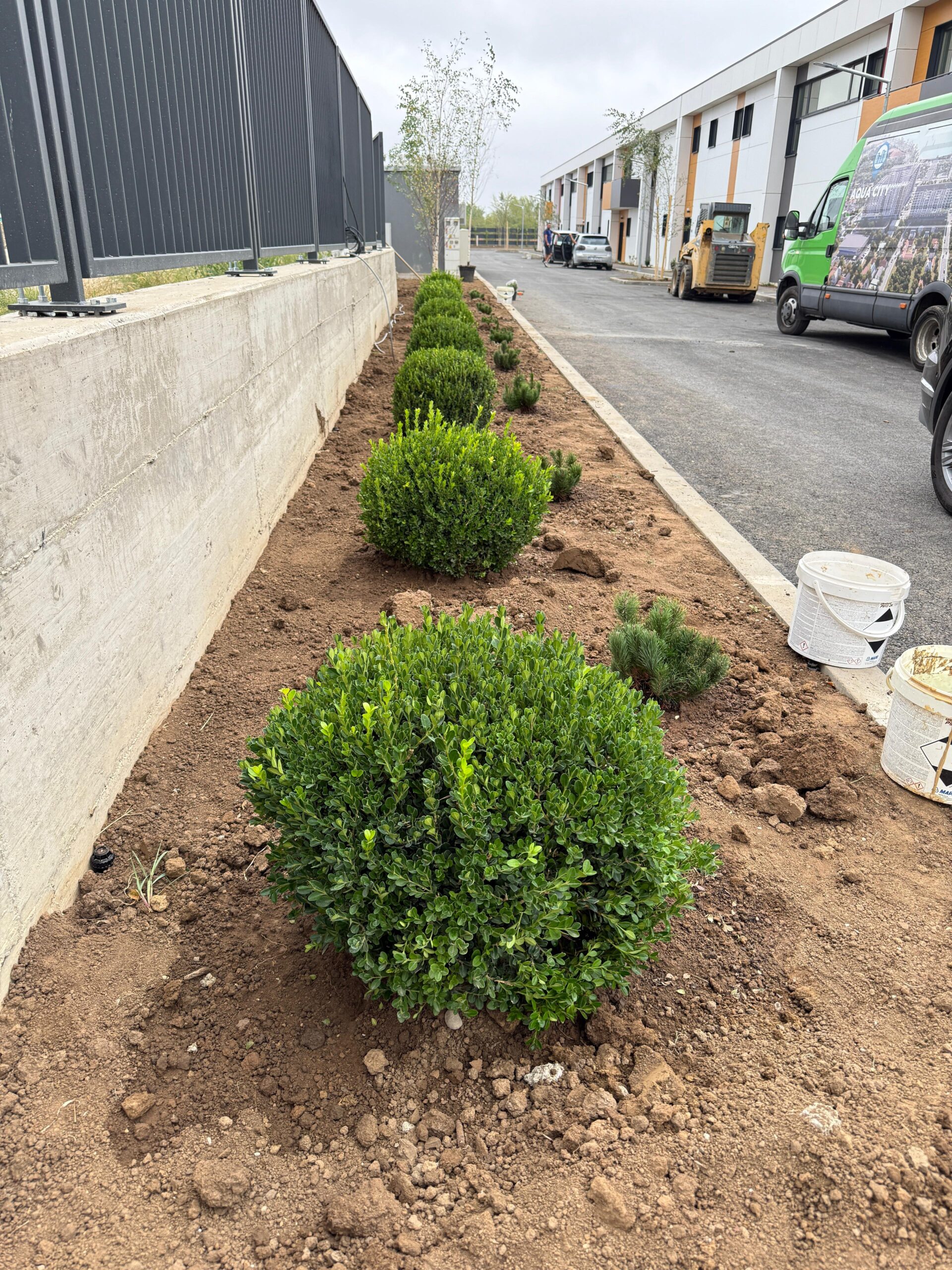

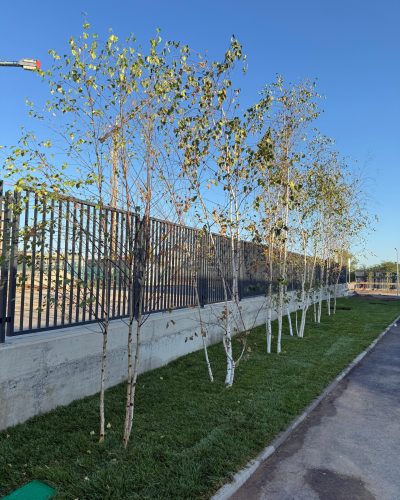

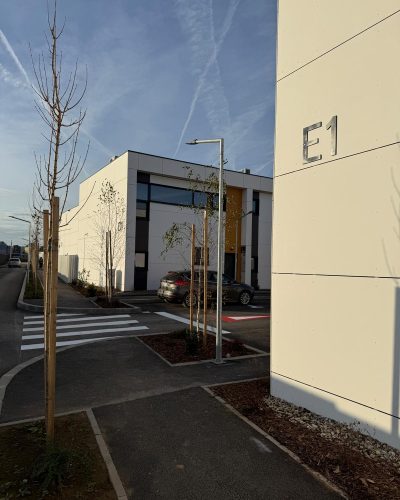

 - Amenajare peisagistică: plantare copaci, arbuști, gazon pe spațiile comune;
 - Lucrări amenajare curți individuale apartamente: nivelare pământ, sistematizare, pregătire pentru gazon;
 - Amenajare zonă pubele;
 - Pregătire infrastructură montaj stații de încărcare electrice;
 - Execuție împrejmuire ansamblu;
 - Montaj bariere acces;
 - Amenajare zonă promenadă;

Lucrări exterioare, sistematizare:

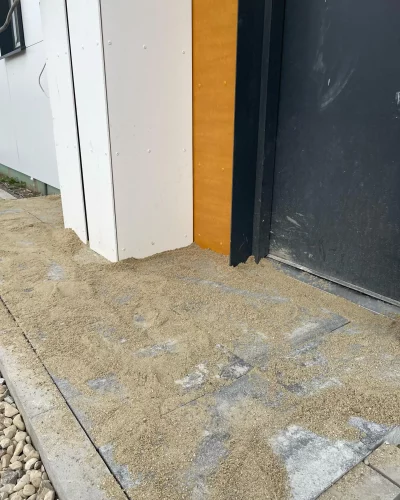

- Închideri/snagging fațade;

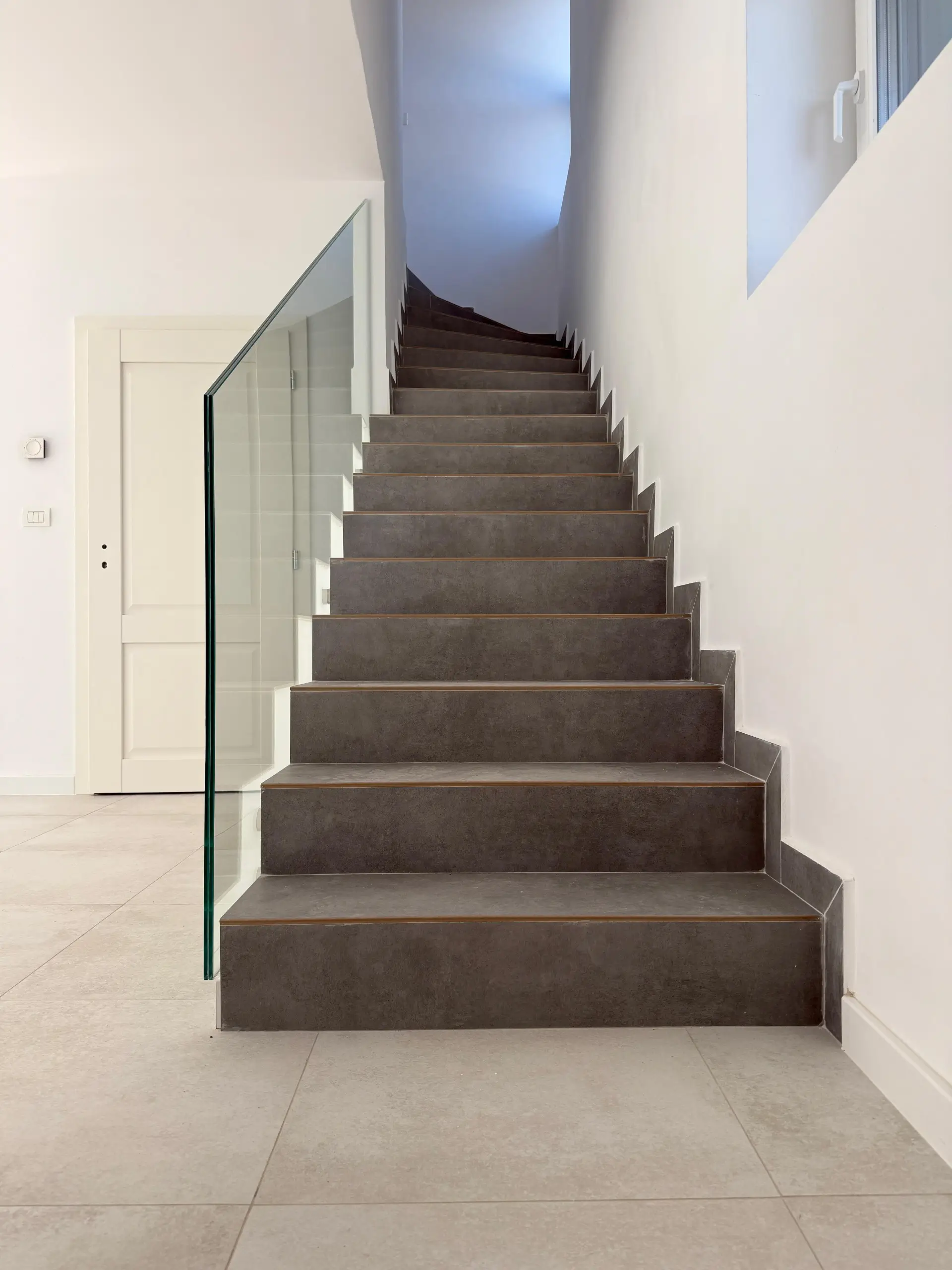

 - Finalizare lucrări finisaje interioare: vopsitorii, gresie, faianță, parchet;

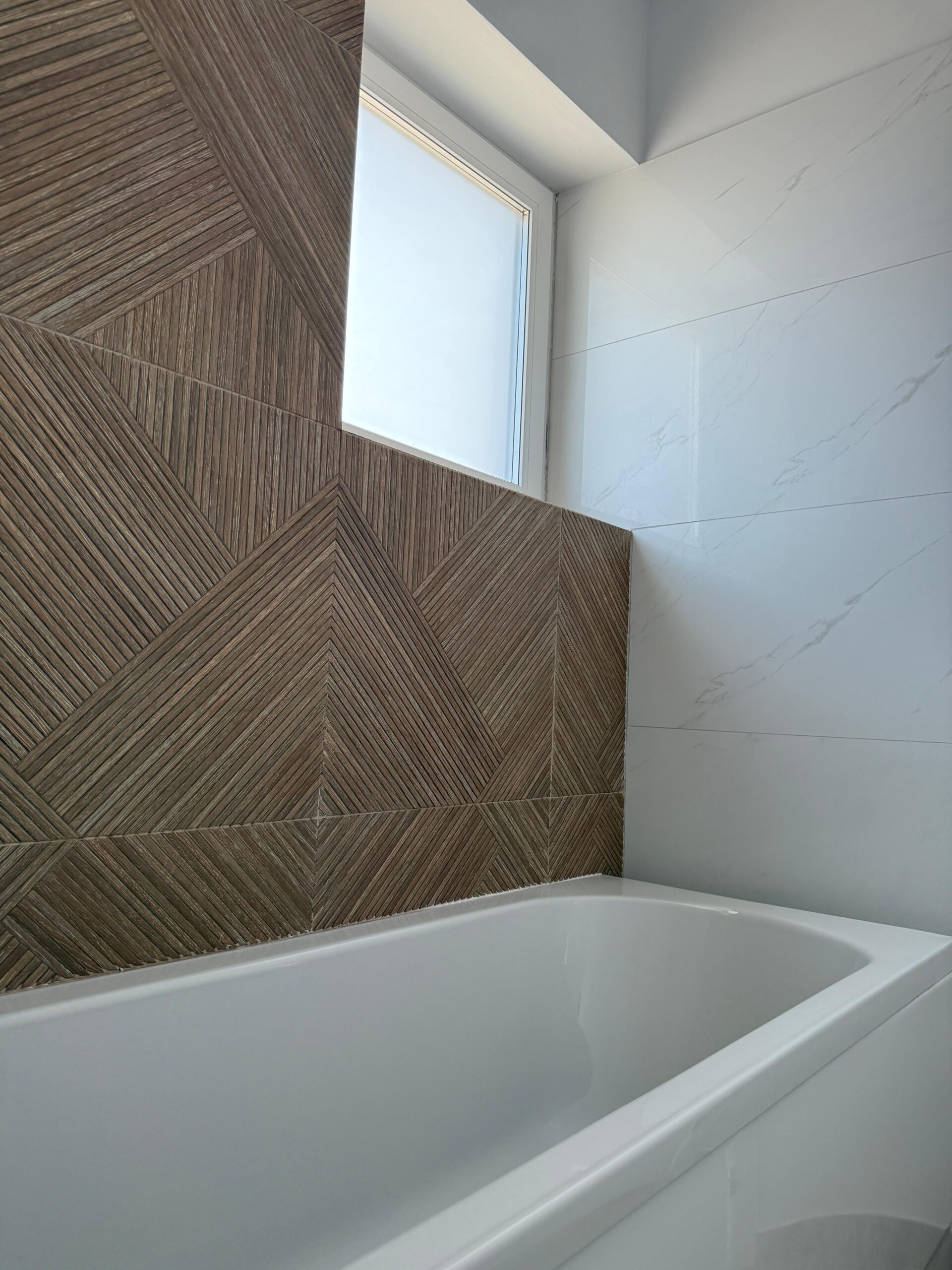

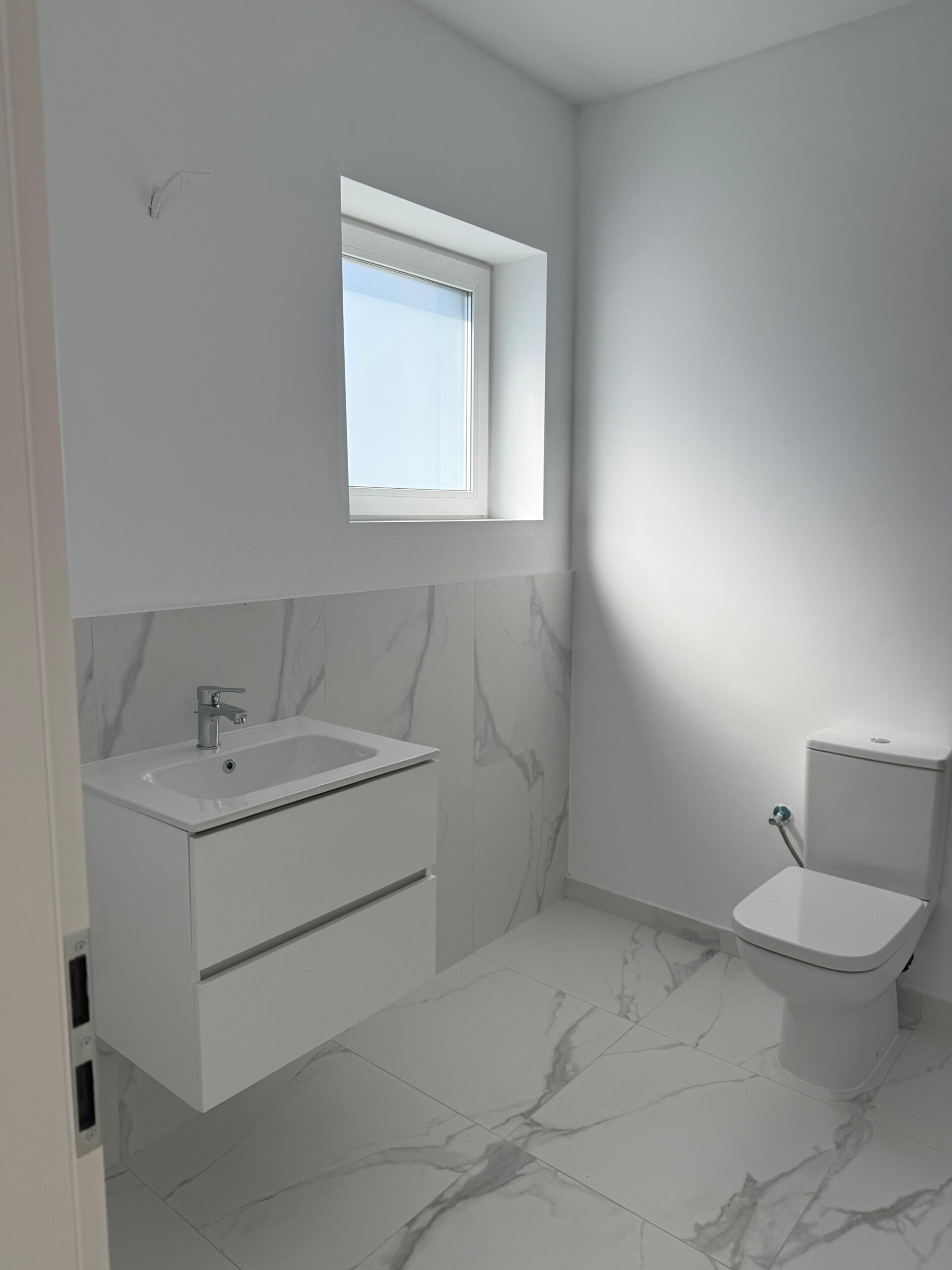

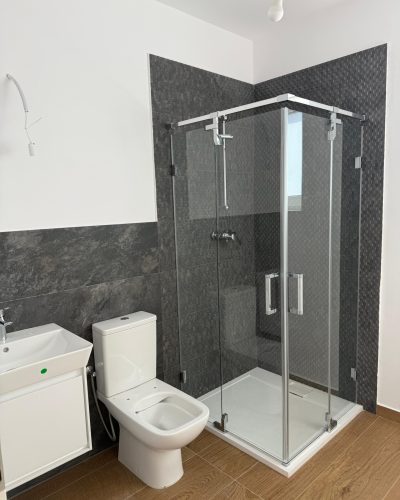

 - Finalizare montaj obiecte sanitare;

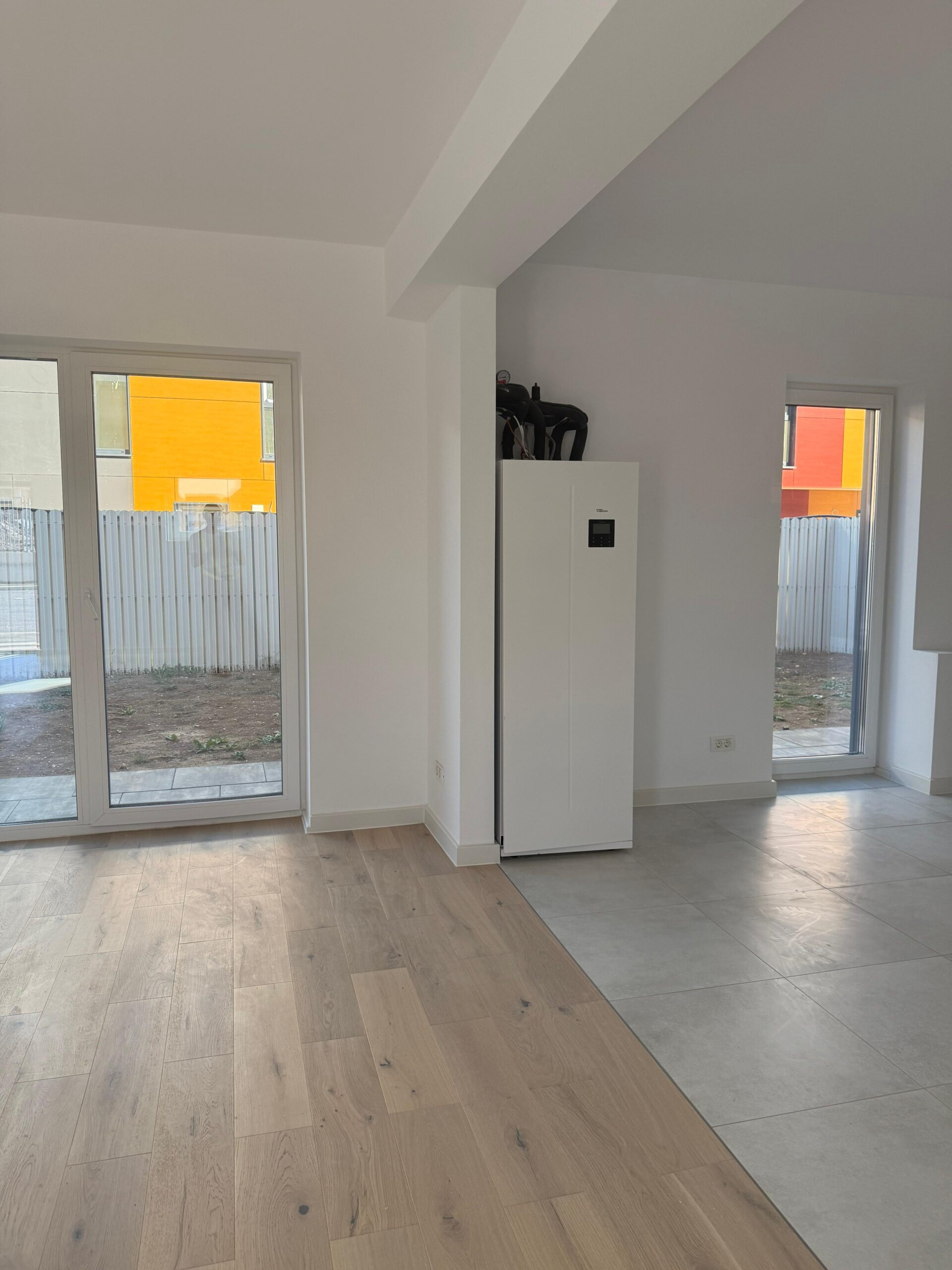

 - PIF-uri pompe de căldură și reglaje;
 - Curățenie apartamente;
 - Snagging;
 - Predare către clienți;

Lucrări apartamente cu grădină:
- Execuție și finalizare instalații electrice, termice și sanitare;
 - Execuție și finalizare sistem încălzire în pardoseală;
 - Execuție și finalizare șape;
 - Execuție și finalizare tencuieli;
 - Lucrări gips-carton;
 - Execuție și montaj sistem aport aer proaspăt
 - Montaj tâmplărie exterioară
 - Montaj uși intrare

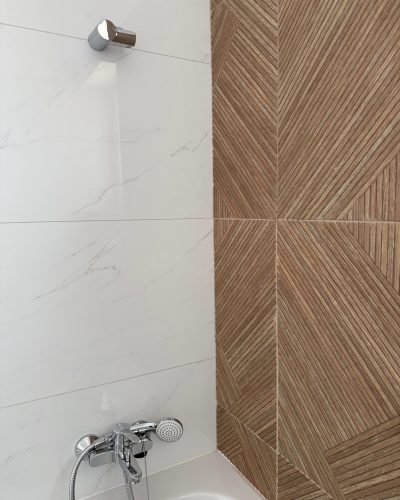

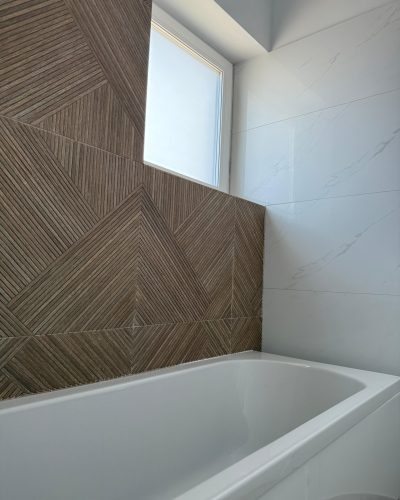

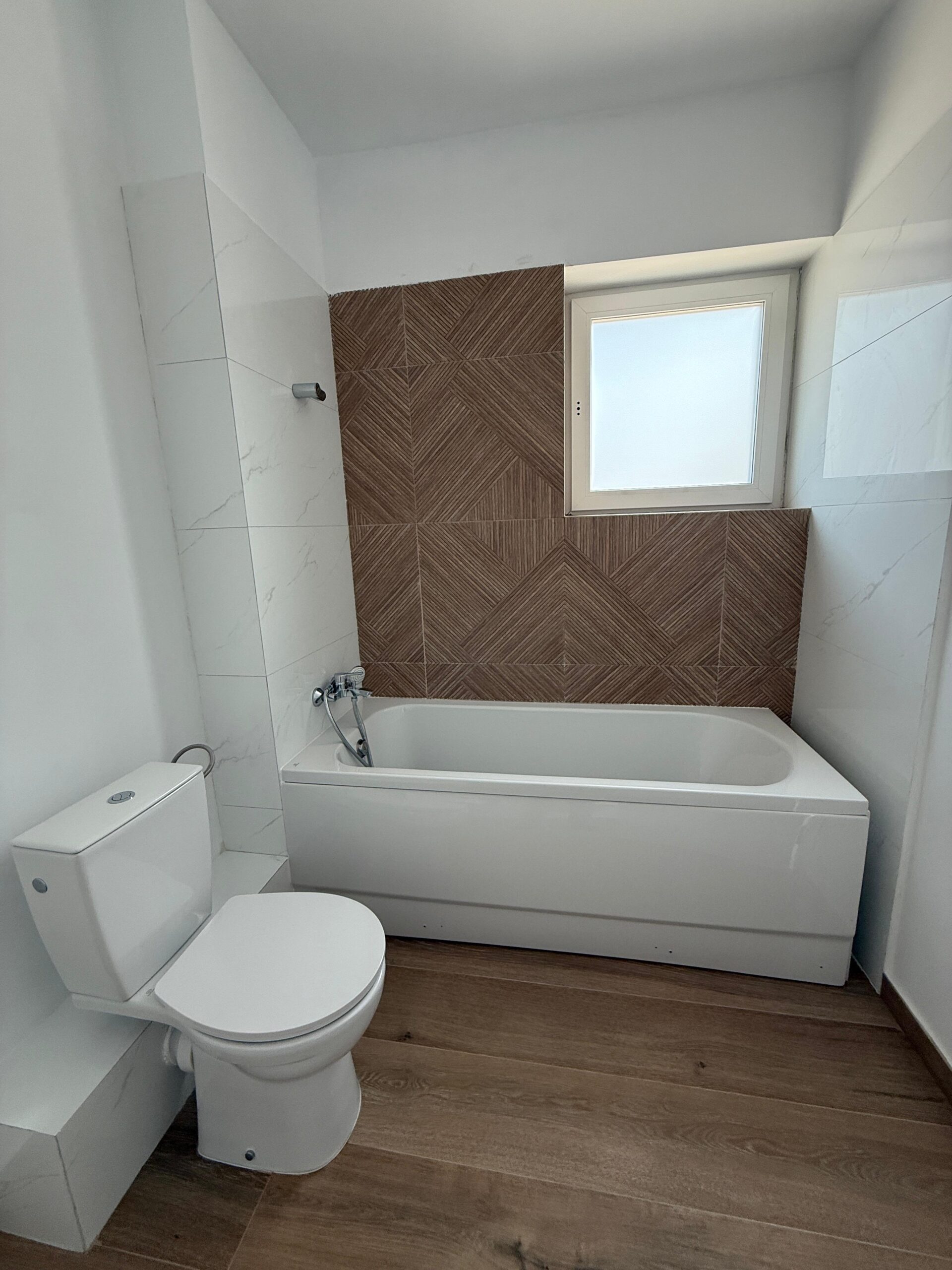

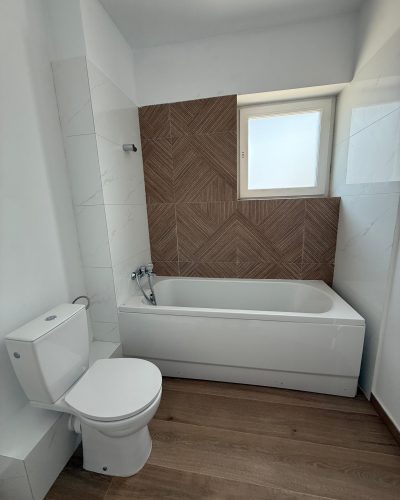

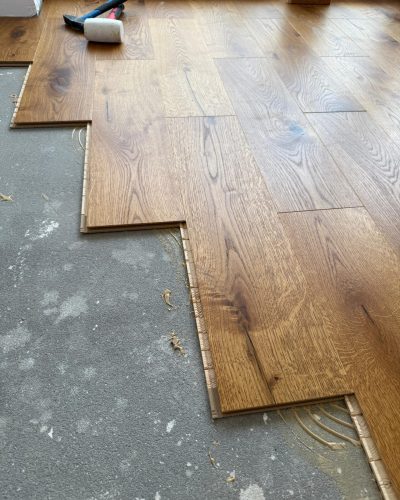

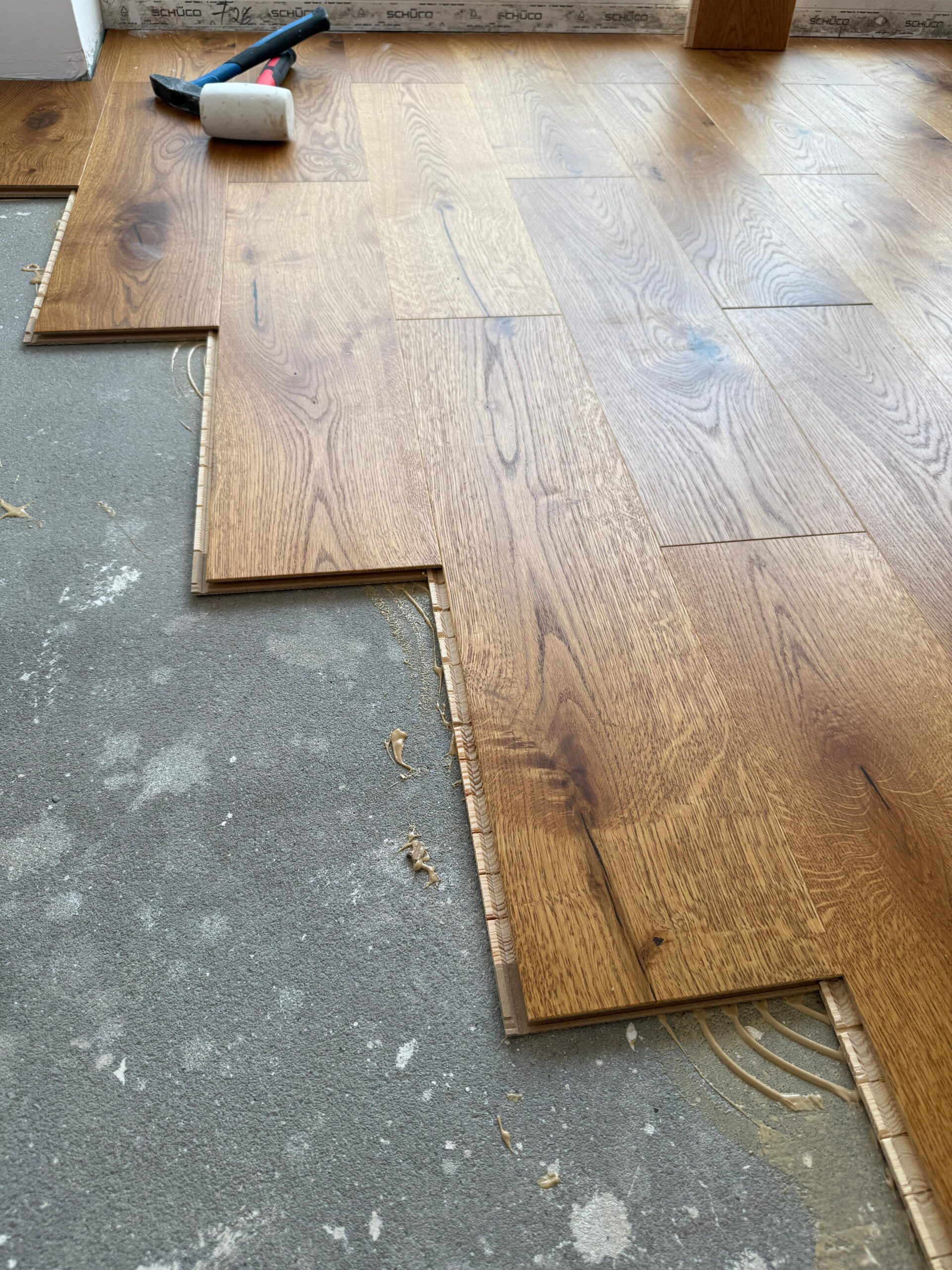

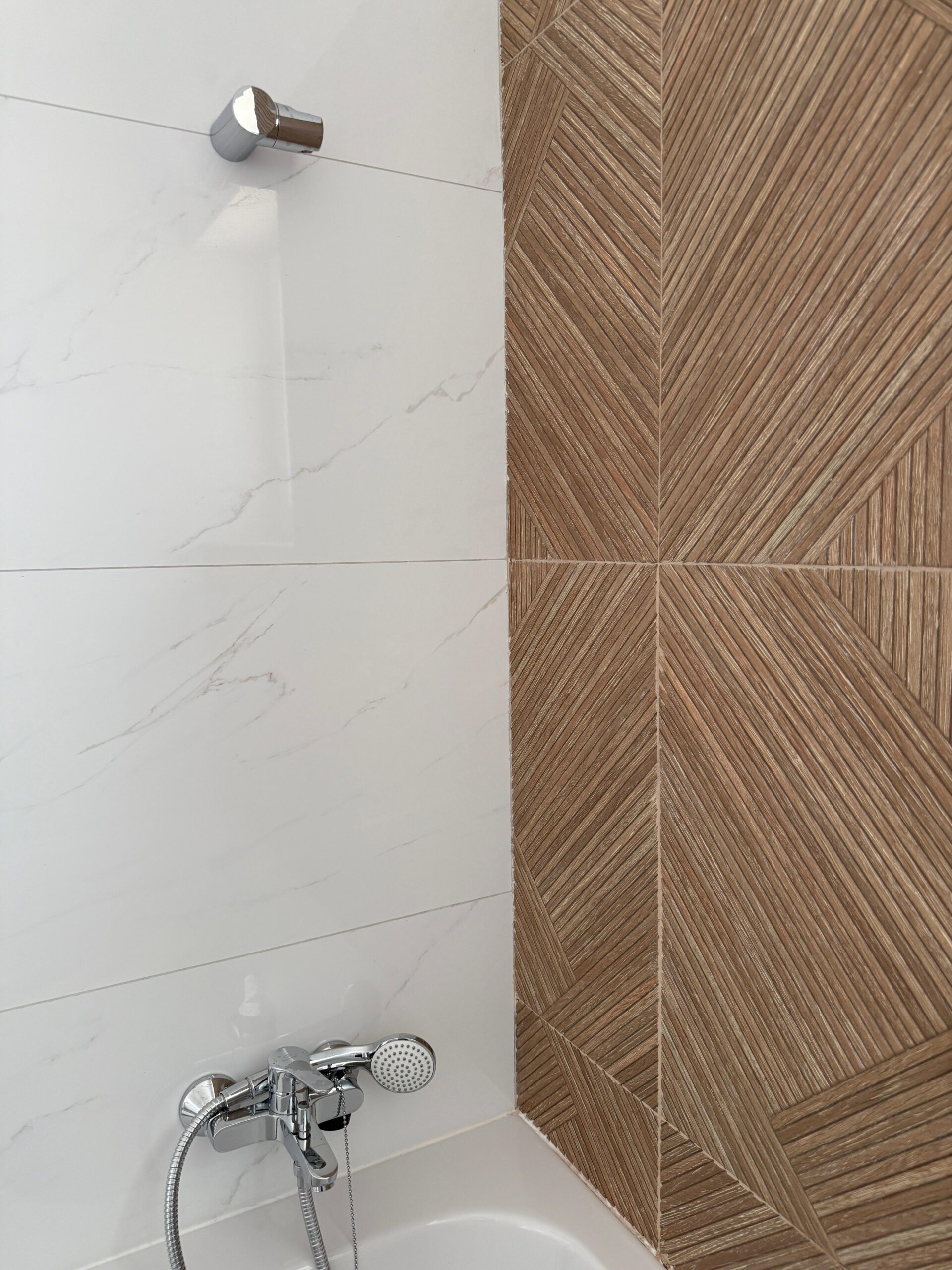

 - Execuție finisaje interioare: gresie, faianță, parchet – ongoing
 - Execuție și finalizare sistem fațadă ventilată
 - Execuție și finalizare hidroizolație
 - Execuție sistematizare exterioară și montaj FDCP-uri și contoare electrice

Lucrări Townhouse:

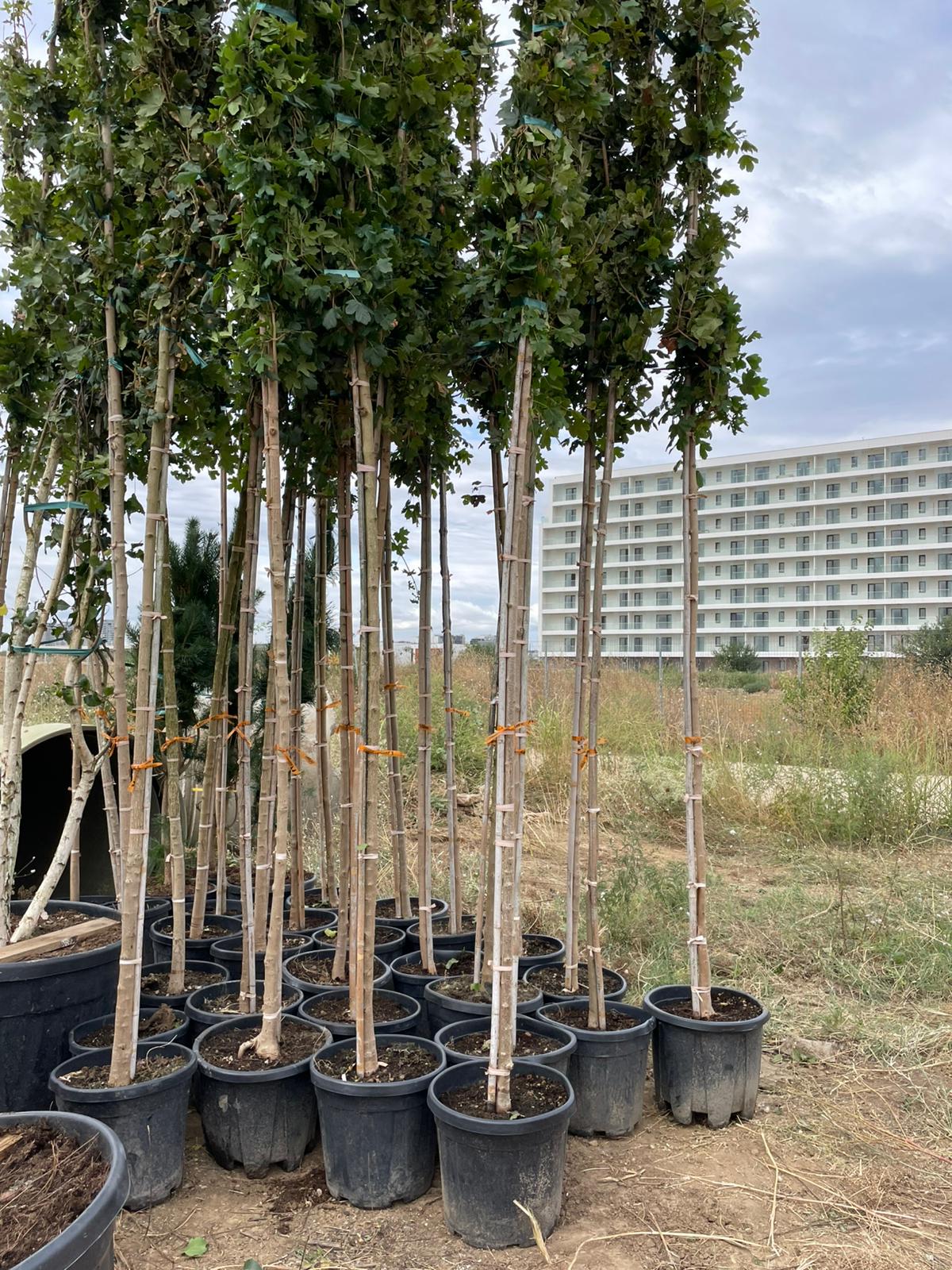

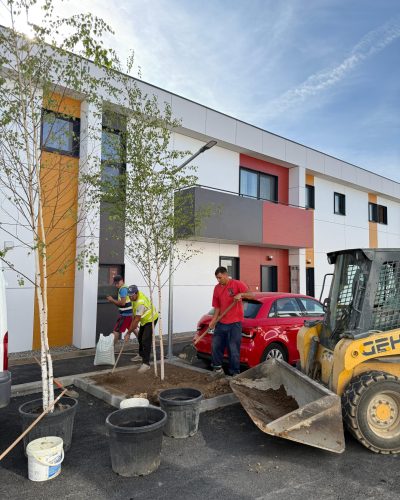

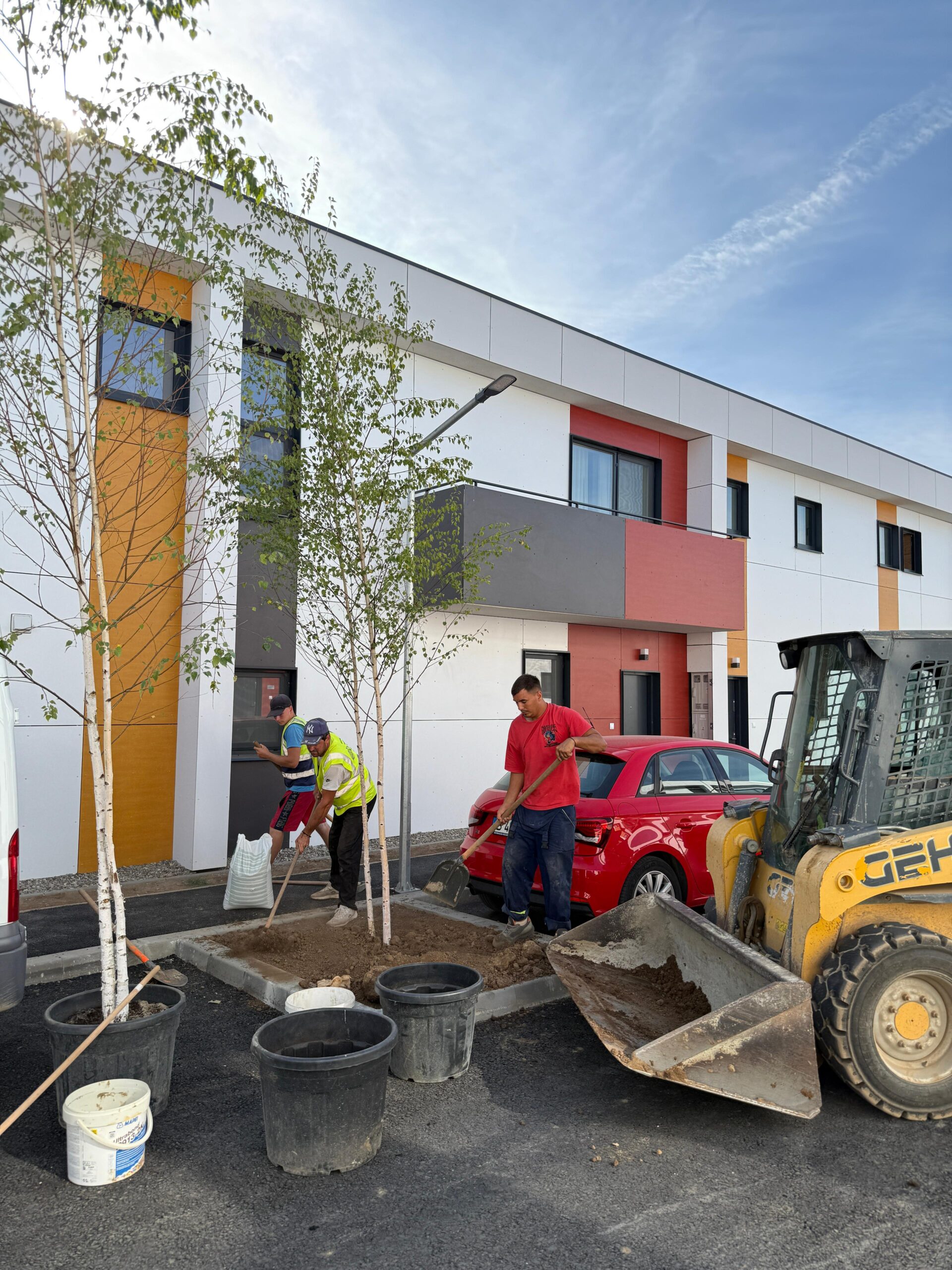

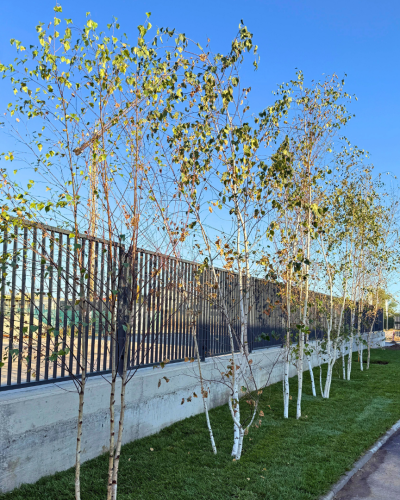

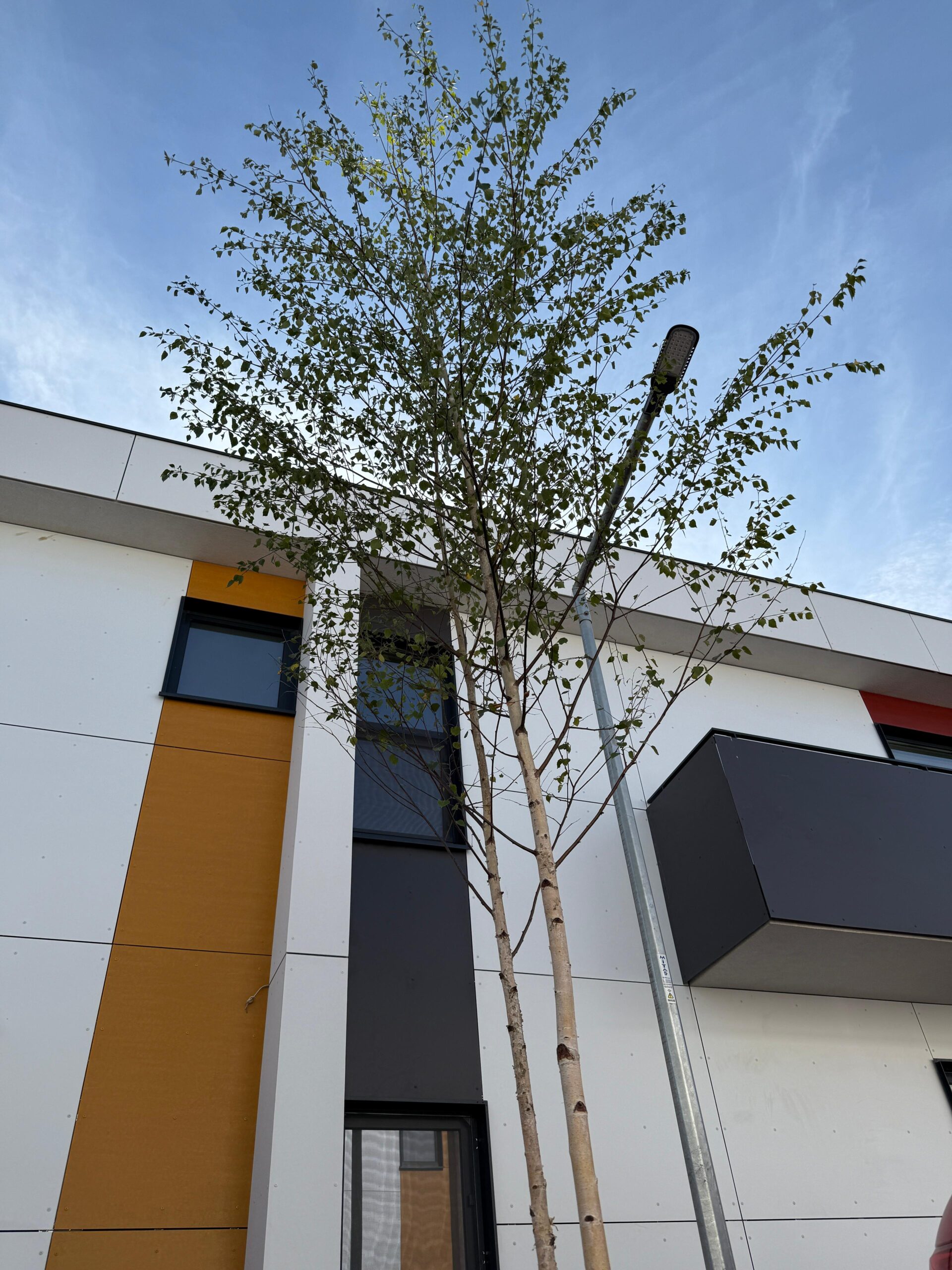

Faza 1 a proiectului The Village va îmbunătăți semnificativ calitatea aerului pe care îl vom respira în ansamblu prin plantarea unui număr de 2.173 plante, plus gazon.
mai 2025

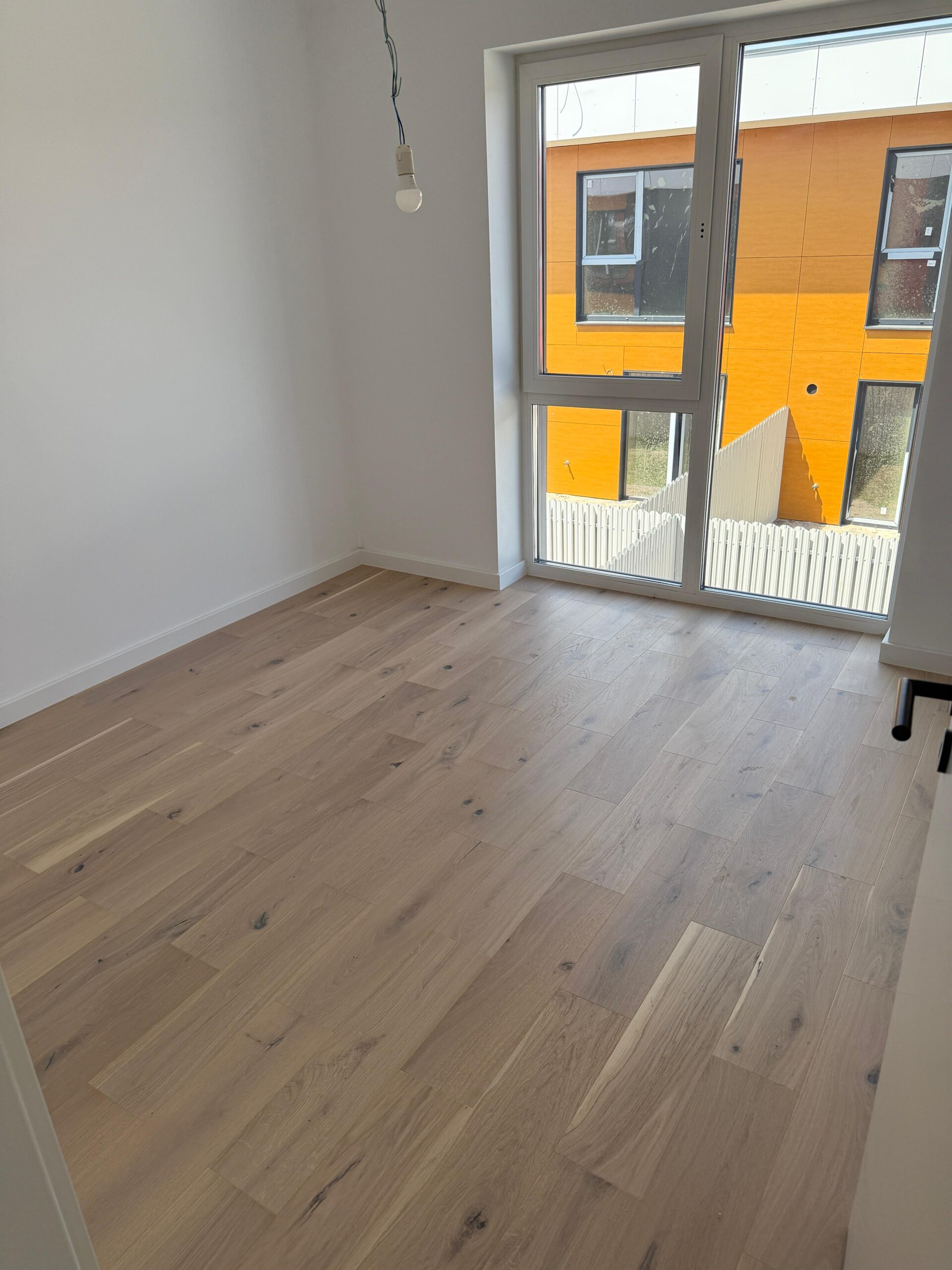

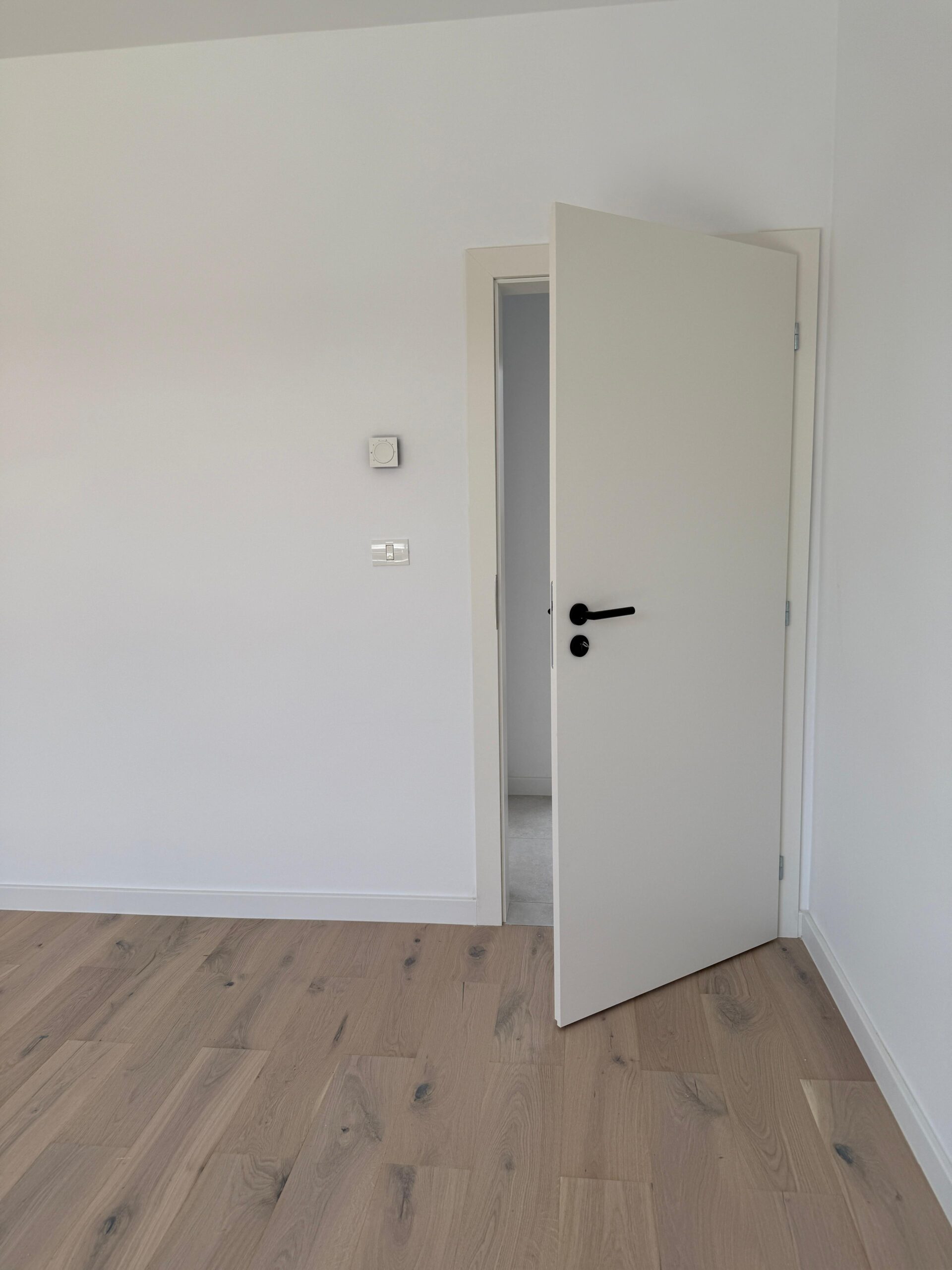

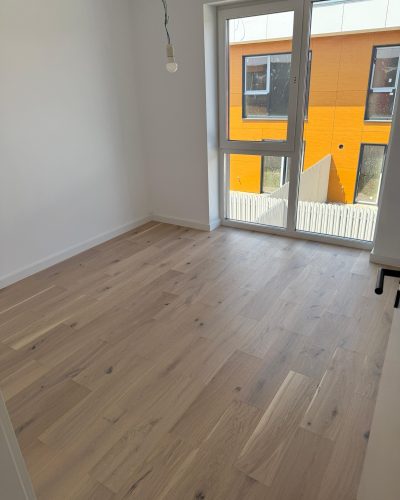

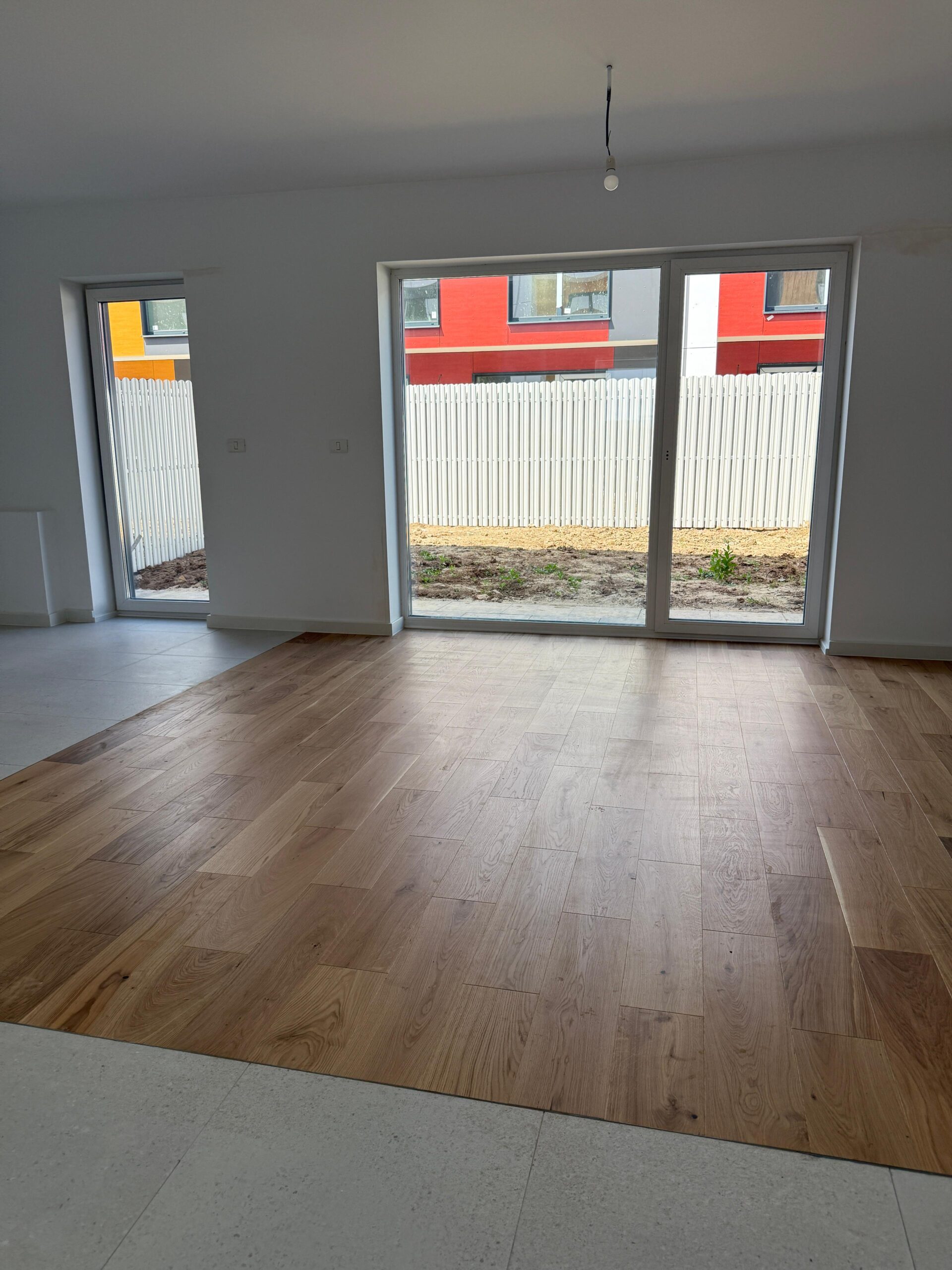

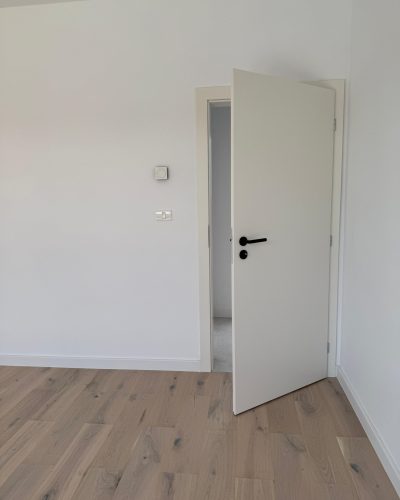

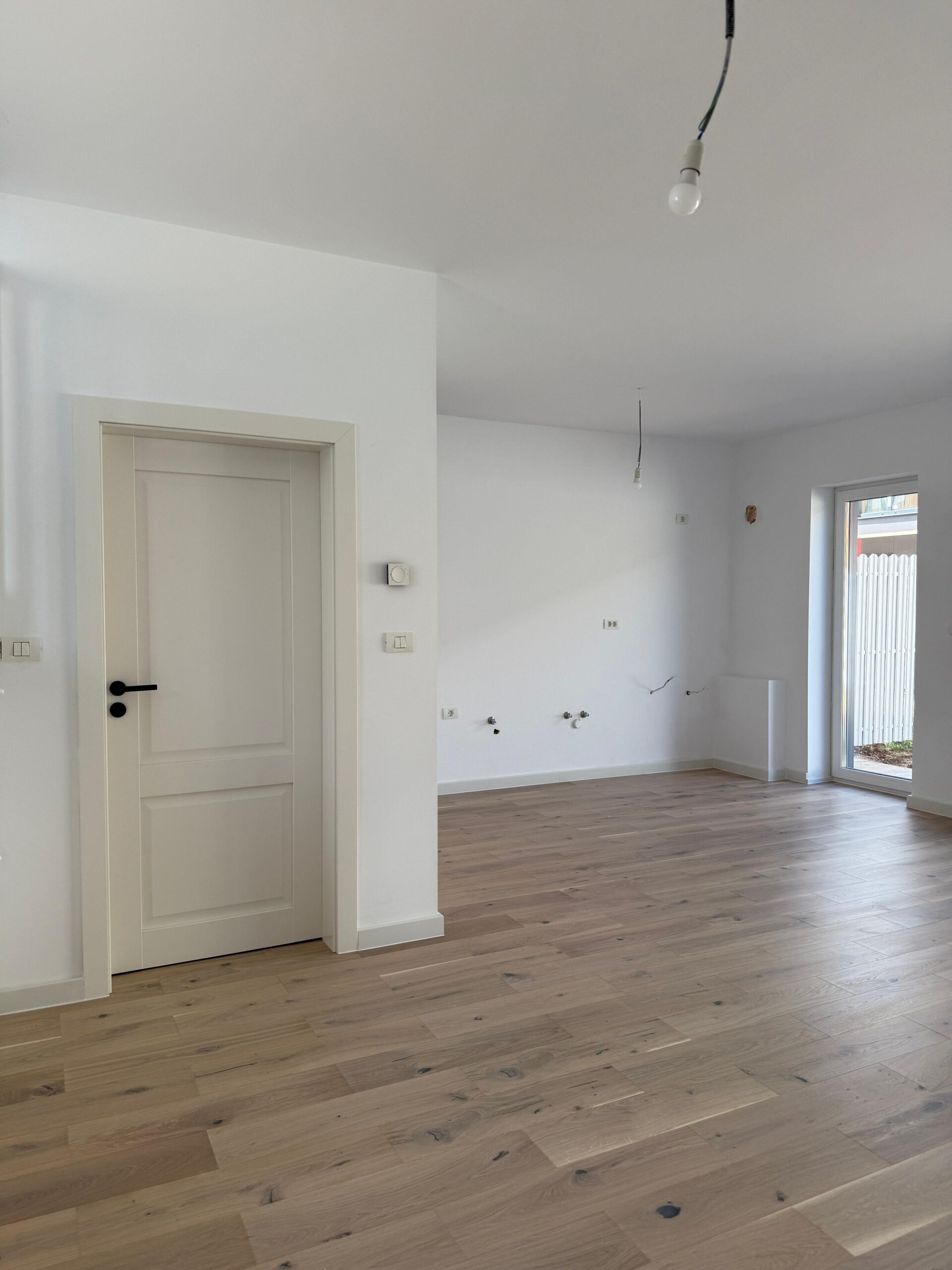

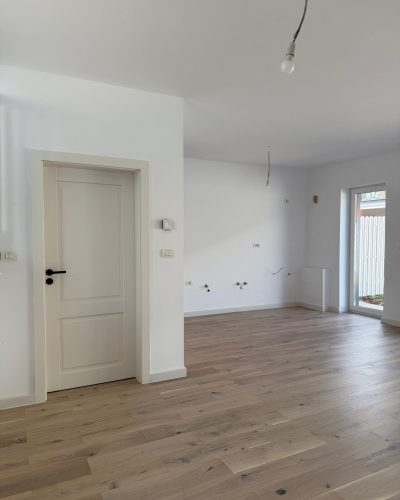

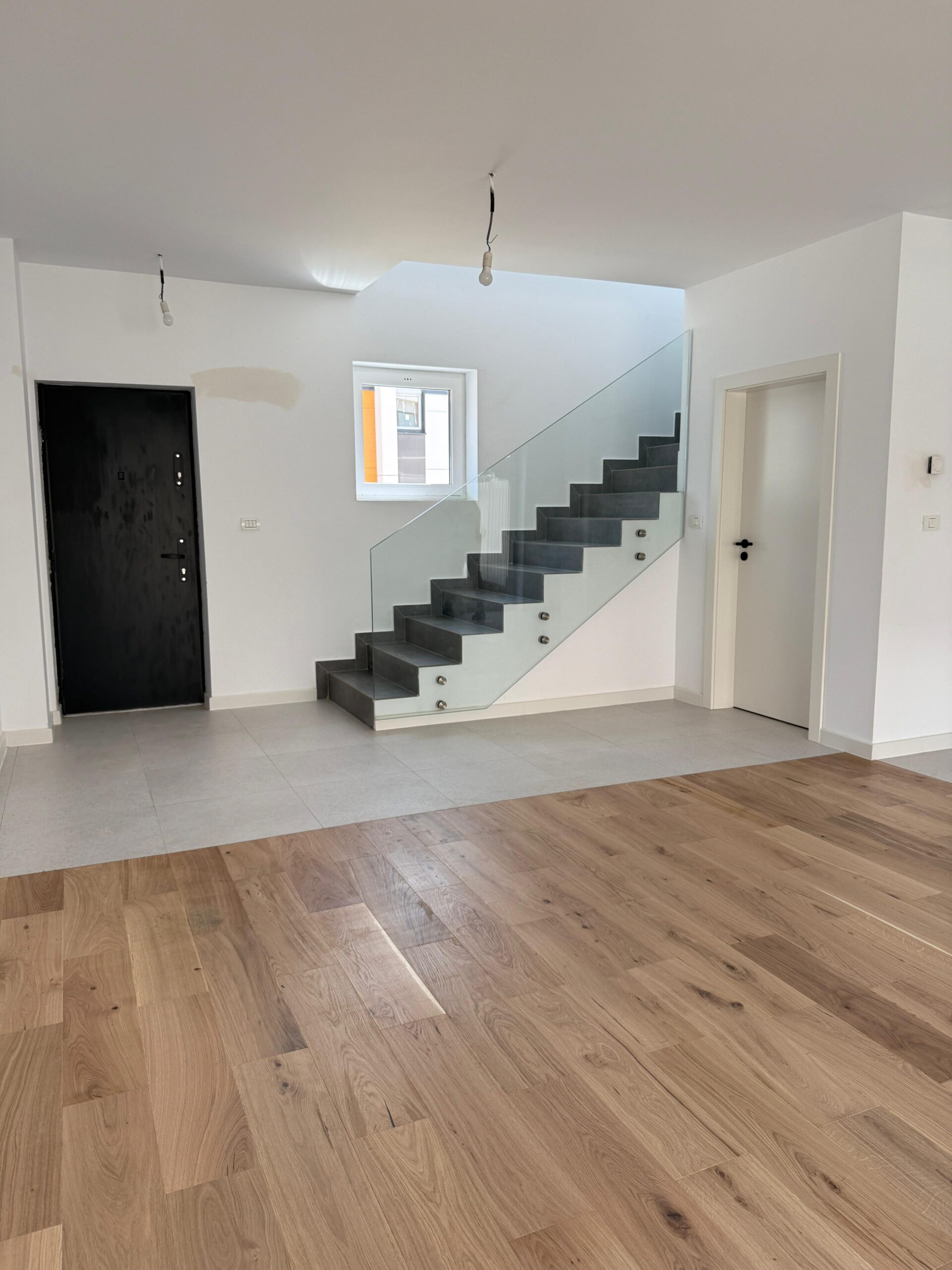

- Lucrări finisaje interioare P+1 ( glet, vopseluri, gresie, faianță, parchet);
 - PIF-uri pompe caldură;
 - Începere montaj tâmplărie P+2;
 - Continuare fațadă P+2;
 - Continuare instalații electrice și sanitare P+2;
 - Începere tencuieli P+2;
 - Curățenie imobile finalizate și Pre-recepții clienți P+1;
 - Continuare drumuri exterioare;
 - Continuare drumuri și trotuare interioare;
 - Continuare execuție împrejmuire partea de V a proprietății (partea din față a proiectului);
 - Snagging;
 - PIF-uri pompe căldură;
 - Garduri grădini individuale, pavaj;

aprilie 2025
- Începere execuție drumuri acces exterior;
 - Începere execuție fatadă P+2;
 - Începere instalații electrice și sanitare P+2;
 - Continuare drumuri exterioare;
 - Continuare trotuare și drumuri interioare;
 - Snagging;
 - Lucrări finisaje interioare P+1 ( glet, vopseluri, gresie, faianță, parchet);
 - PIF-uri pompe căldură;
 - Curățenie imobile finalizate si începere pre-recepții clienți P+1;
 - Finalizare împrejmuire partea de N a proprietății;
 - Începere împrejmuire partea de V a proprietății (partea din față a proiectului);
 - Garduri grădini individuale, pavaj;

20 decembrie 2024
Lucrările la h4l The Village avansează într-un ritm constant, iar această actualizare a jurnalului de șantier evidențiază pașii importanți parcurși.
Vremea prietenoasă ne-a permis să montăm gresia pe terase, pregătindu-le să devină un alt loc preferat al tău, după grădină. De la înălțimea lor ne-am bucurat de o nouă perspectivă asupra cartierului și am admirat procesul asfaltării ce completează străzile din jurul caselor. Priveliștea și atenția la detalii din fiecare etapă a construcției sunt semne clare că ansamblul rezidențial prinde contur într-un mod dedicat și hotărât.
